Posadzka pod żywicę bez tajemnic: przygotowanie krok po kroku
Posadzka żywiczna, która odchodzi płatami po dwóch sezonach, zwykle nie jest ofiarą złej żywicy. Problem leży metr niżej, w betonie, który ktoś potraktował po macoszemu, bo przecież „i tak zakryje go warstwa dekoracyjna". Tyle że żywica nie wybacza. Nie wyrównuje krzywizn, nie maskuje mleczka cementowego, nie kompensuje wilgoci podciąganej kapilarnie. Każdy milimetr zaniedbania odbije się w postaci pęcherzy, łuszczenia albo odspojeń, a koszt poprawek potrafi wynieść od dwóch do pięciu razy więcej niż poprawna aplikacja od początku. Poniżej znajdziesz konkretną ścieżkę przygotowania podłoża od pierwszego pomiaru wilgotności po ostatnie szlify szpachli tak, żeby posadzka żywiczna wytrzymała dekadę intensywnego użytkowania bez dramatów.

- Dlaczego przygotowanie podłoża decyduje o żywotności posadzki
- Diagnostyka betonu: wilgotność, przyczepność i punkt rosy
- Naprawa ubytków i dylatacji w betonie przed aplikacją żywicy
- Gruntowanie i warunki aplikacji żywicy epoksydowej bez błędów
- Checklista 12-punktowa przed aplikacją żywicy
- Kiedy wynająć doradcę technicznego
Dlaczego przygotowanie podłoża decyduje o żywotności posadzki
Żywica epoksydowa i poliuretanowa tworzą na betonie cienką, sztywną błonę, która pracuje razem z podłożem, a nie obok niego. Przyczepność opiera się na mechanicznym zakotwiczeniu w otwartych porach betonu oraz na adhezji chemicznej do warstwy gruntu. Jeśli pory są zamknięte mleczkiem cementowym, żywica nie ma się czego złapać i odspaja się przy pierwszym skurczu termicznym. Jeśli w betonie siedzi wilgoć powyżej czterech procent w pomiarze CM, ciśnienie pary wodnej wypycha powłokę od spodu, tworząc charakterystyczne pęcherze.
Skurcz betonu podczas wiązania to proces wielomiesięczny. Nowy podkład, nawet po 28 dniach, nadal oddaje wodę i mikropęcznieje. Żywica nałożona na zbyt młody beton zaczyna pękać w rysach zwierciadlanych, dokładnie w miejscach skurczowych. Norma PN-EN 13892 mówi wprost: wytrzymałość podłoża pod posadzki żywiczne powinna wynosić minimum C20/25, a przyczepność na odrywanie co najmniej 1,5 MPa. Poniżej tych wartości nie ma sensu rozmawiać o dekoracyjności, bo nie ma gwarancji trwałości.
Konsekwencje zaniedbań pojawiają się w przewidywalnej sekwencji czasowej. W pierwszych tygodniach widać pęcherze, w ciągu roku dochodzą odspojenia przy krawędziach, po dwóch-trzech latach zaczyna się łuszczenie, a pięć lat to moment, w którym posadzka wymaga wymiany, gdyż naprawy punktowe już nie wystarczają.
| Błąd wykonawczy | Bezpośredni skutek | Czas ujawnienia |
|---|---|---|
| Nieusunięte mleczko cementowe | Brak przyczepności, odspojenia płatowe | 1-6 miesięcy |
| Wilgotność podłoża powyżej 4% CM | Pęcherze, parcie wsteczne | 2-12 tygodni |
| Zagruntowanie zbyt młodego betonu | Rysy skurczowe przenoszące się na żywicę | 3-18 miesięcy |
| Pominięcie dylatacji obwodowej | Pękanie przy ścianach i słupach | 1-3 lata |
| Aplikacja w złych warunkach (rosa, mróz) | Mętnienie, brak wiązania, łuszczenie | 2-8 tygodni |
Diagnostyka betonu: wilgotność, przyczepność i punkt rosy
Zanim wjedzie szlifierka, trzeba wiedzieć, z czym ma do czynienia ekipa. Diagnostyka to nie fanaberia, lecz odpowiedzialność inwestora, który nie chce za rok płacić za frezowanie i ponowną aplikację. Pierwszy pomiar to wilgotność metodą CM (karbidową), wykonywaną w trzech miejscach na każde 100 m² powierzchni, w połowie grubości podkładu. Wynik poniżej 4% wagowo przy podkładach anhydrytowych oraz poniżej 2% wagowo przy podkładach cementowych dopuszcza aplikację systemów żywicznych niewrażliwych na wilgoć. Wartość progowa 2% jest wymagana dla żywic epoksydowych bez tolerancji wilgotnościowej.
Równolegle z wilgotnością wykonuje się test przyczepności metodą pull-off, zgodnie z PN-EN 1542. Na powierzchnię nakleja się krążki stalowe, obciąża siłomierzem i odrywa, notując naprężenie niszczące. Akceptowalne minimum to 1,5 MPa, wartości 1,0-1,5 MPa wymagają wzmocnienia (np. głębokopenetrującym gruntem krzemianowym), a poniżej 1,0 MPa podłoże trzeba usunąć i wymienić. Twardość powierzchni sprawdza się rysownikiem Mohsa lub młotkiem Schmidtowskim; wynik poniżej klasy C20/25 wyklucza bezpośrednią aplikację.
Trzeci parametr, często pomijany przez ekipy spieszące się z terminem, to temperatura punktu rosy. Jest to temperatura, w której powietrze o danej wilgotności zaczyna skraplać wodę. Podłoże w momencie aplikacji musi mieć temperaturę co najmniej 3°C powyżej punktu rosy. Gdy ta zasada zostaje złamana, na betonie osiada niewidoczna błona wilgoci, która uniemożliwia zwilżenie gruntem i tworzy warstwę pośrednią o zerowej przyczepności. Prosty higrometr z obliczaniem punktu rosy kosztuje kilkaset złotych i zwraca się przy pierwszej unikniętej reklamacji.
STOP: nie aplikuj żywicy, gdy wilgotność CM przekracza 4% lub temperatura podłoża jest niższa niż 10°C. Oba warunki są nieprzekraczalne dla systemów epoksydowych i poliuretanowych bez specjalnych gruntów tolerujących wilgoć.

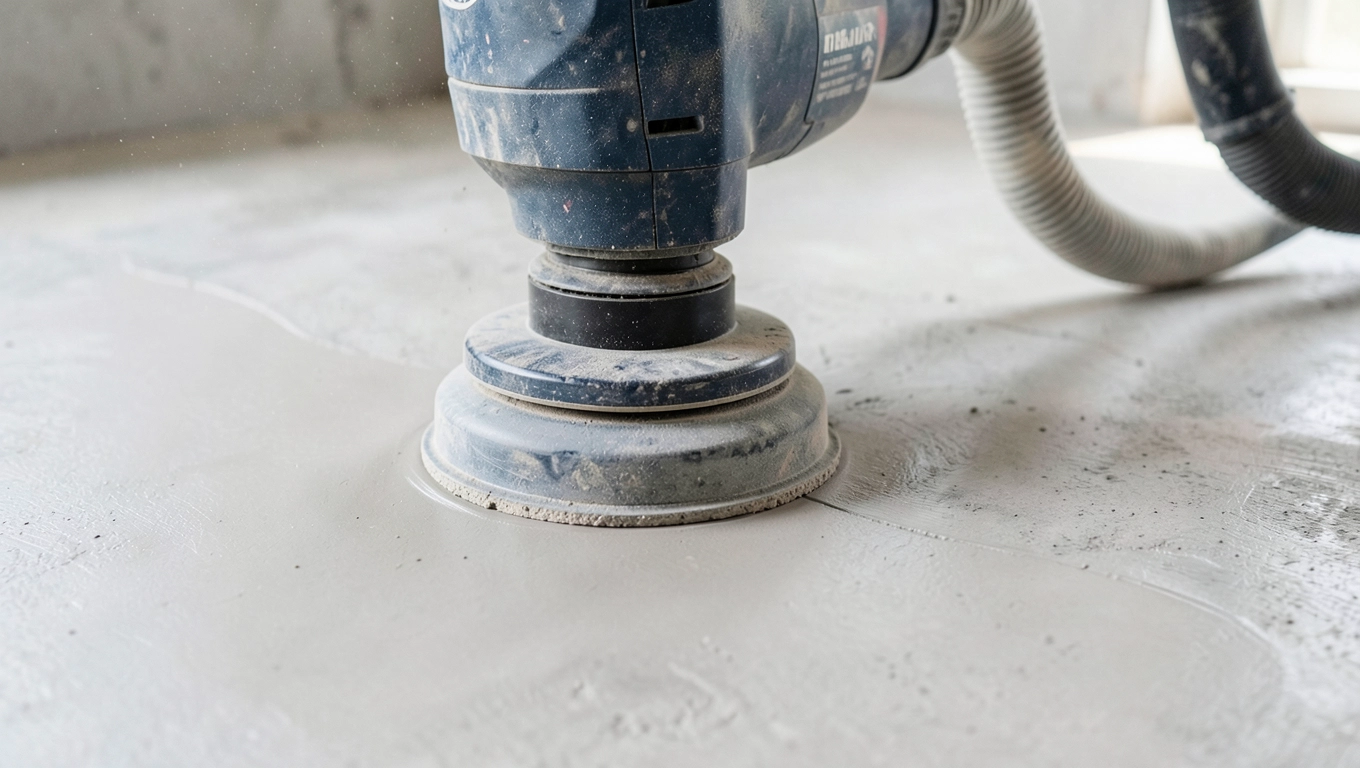

Śrutowanie, szlifowanie czy chemia? Oczyszczanie podłoża pod żywicę
Wybór metody mechanicznej to pierwsza poważna decyzja po diagnostyce. Śrutowanie (blastkowanie) polega na rzucaniu pod ciśnieniem stalowych lub żeliwnych śrucików na powierzchnię betonu. Daje najgłębszy profil chropowatości, otwiera pory i usuwa mleczko cementowe w jednym przejściu. Sprawdza się na halach przemysłowych, w garażach podziemnych i wszędzie tam, gdzie trzeba zdjąć kilkumilimetrową warstwę zniszczonego betonu. Szlifowanie diamentowe działa delikatniej, zostawia drobniejszą rysę, ale przy dwóch-trzech przejściach także radzi sobie z mleczkiem. Frezowanie wchodzi w grę przy grubych powłokach bitumicznych, starych posadzkach żywicznych albo żywiczno-kwarcowych, których nie da się zeszlifować.
Chemiczne trawienie kwasem solnym lub cytrynowym to ostateczność, stosowana tam, gdzie sprzęt ciężki nie wjedzie. Trawienie rozpuszcza mleczko cementowe, ale jednocześnie wprowadza sole w głąb betonu, które mogą migrować na powierzchnię pod wpływem wilgoci i tworzyć wykwity pod żywicą. W praktyce oznacza to, że chemia daje akceptowalny efekt na małych powierzchniach (do 20 m²), przy większych ryzyko przewyższa oszczędność czasu.
| Metoda | Zastosowanie | Efekt chropowatości | Koszt orientacyjny (PLN/m²) | Kiedy NIE stosować |
|---|---|---|---|---|
| Śrutowanie | Hale, garaże, nowe podkłady | Głęboki profil, otwarte pory | 15-25 | Na cienkich wylewkach (ryzyko przebicia) |
| Szlifowanie diamentowe | Standardowe podkłady, mieszkania | Drobna rysa, gładka faktura | 12-20 | Przy grubych powłokach bitumicznych |
| Frezowanie | Usuwanie starych żywic, grubych warstw | Bardzo agresywny profil | 25-40 | Na słabych podkładach (poniżej C16/20) |
| Trawienie chemiczne | Małe powierzchnie, detale | Płytki profil, ryzyko soli | 8-15 | Przy dużej wilgotności podłoża |
Po każdej obróbce mechanicznej powierzchnia wymaga odkurzania przemysłowego klasy H, najlepiej z filtrem HEPA H13 lub wyższym. Zwykły odkurzacz budowlany nie wystarczy, bo rozwiewa drobiny pyłu, które osiadają na przygotowanym podłożu i tworzą warstwę separacyjną pod gruntem. Odtłuszczenie wykonuje się acetonem technicznym lub specjalistycznym zmywaczem na bazie rozpuszczalników nie pozostawiających filmu, w szczególności przy podłożach narażonych na kontakt z olejami (warsztaty, kuchnie przemysłowe). Test paska klejącego ASTM pomaga ocenić czystość: po przyłożeniu taśmy do powierzchni nie powinno być na niej widocznych cząstek pyłu.
Naprawa ubytków i dylatacji w betonie przed aplikacją żywicy
Podział defektów betonu ma znaczenie praktyczne, bo każdy typ wymaga innej technologii naprawy. Rysy powierzchniowe (do 0,3 mm) powstają w wyniku skurczu plastycznego i zazwyczaj nie sięgają zbrojenia, wystarczy ich wypełnienie szpachlą epoksydową penetrującą, wtłaczaną w rysę pod ciśnieniem lub metodą grawitacyjną. Rysy konstrukcyjne (powyżej 0,3 mm, z różnicą poziomów) sygnalizują osiadanie albo przeciążenie podłoża, wymagają iniekcji ciśnieniowej żywicą poliuretanową lub epoksydową dwuskładnikową, a następnie wzmocnienia wkładkami z włókna węglowego, jeśli rysa nadal pracuje.
Ubytki punktowe (odłupane fragmenty, kratery po stwardniałych kroplach) wypełnia się szpachlą o parametrach zbliżonych do betonu. Na rynku królują trzy rodzaje materiałów, z których każdy ma ściśle określone okno aplikacji. Szpachle epoksydowe (np. modyfikowane żywicą z wypełniaczem kwarcowym) charakteryzują się najwyższą wytrzymałością na ściskanie (80-100 MPa) i zerową nasiąkliwością, ale są wrażliwe na wilgoć podczas wiązania. Szpachle poliasparginowe wiążą w niższych temperaturach i tolerują lekko wilgotne podłoże, jednak ich wytrzymałość na ściskanie oscyluje wokół 50-60 MPa. Szpachle cementowe modyfikowane polimerami (PCC) mają wysoką paroprzepuszczalność, dzięki czemu pozwalają podłożu oddawać wilgoć, ale ich przyczepność do betonu rzadko przekracza 2 MPa.
| Typ szpachli | Wytrzymałość na ściskanie | Czas wiązania | Tolerancja wilgotności | Cena orientacyjna (PLN/kg) | Zastosowanie |
|---|---|---|---|---|---|
| Epoksydowa z wypełniaczem kwarcowym | 80-100 MPa | 4-8 h | Brak (podłoże suche) | 25-45 | Ubytki punktowe, rysy statyczne |
| Poliasparginowa | 50-60 MPa | 1-2 h | Do 5% CM | 60-90 | Szybkie naprawy, niskie temperatury |
| Cementowa modyfikowana (PCC) | 40-55 MPa | 24 h | Wysoka | 8-18 | Duże powierzchnie, paroprzepuszczalność |
Domowa zaprawa epoksydowa sprawdza się przy małych naprawach: zmieszanie żywicy epoksydowej (np. klarownej dwuskładnikowej) z piaskiem kwarcowym suszonym frakcji 0,1-0,3 mm w proporcji 1:3 do 1:5 wagowo daje masę o konsystencji mokrego piasku, łatwą do wciskania w ubytek i twardniejącą w kilka godzin. Przy większych objętościach proporcję piasku zwiększa się do 1:7, dodając niewielką ilość wypełniacza mineralnego (np. mączki węglanowej) dla lepszej urabialności.
Dylatacje wymagają osobnego potraktowania. Dylatacja obwodowa (przy ścianach, słupach, krawędziach) musi pozostać pusta i wypełniona elastycznym sznurem dylatacyjnym z pianki PE oraz kitem poliuretanowym, żywica nie powinna jej mostkować. Dylatacja pośrednia (nacięcia kompensacyjne w podkładzie) wymaga sfrezowania na głębokość 5-10 mm, oczyszczenia i wypełnienia trwale elastycznym kitem poliuretanowym lub pasmem żywicy elastycznej, a następnie oklejenia taśmą mostkującą przed aplikacją powłoki właściwej.
Gruntowanie i warunki aplikacji żywicy epoksydowej bez błędów
Grunt to warstwa o grubości zaledwie 100-300 mikronów, ale odpowiada za 80% końcowej przyczepności całego systemu. Dobór gruntu zależy od stanu podłoża, którego już nie da się zmienić. Grunt głębopenetrujący na bazie żywicy epoksydowej rozcieńczonej rozpuszczalnikiem (5-15% wagowo) wnika w pory betonu na głębokość 2-5 mm, tworząc warstwę kotwiącą, ale wymaga suchego podłoża. Grunt krzemianowy (silikatowy) reaguje z wolnym wapnem w betonie, dając trwałe związki mineralne, toleruje wyższą wilgotność, ale ma niższą przyczepność do późniejszych warstw organicznych. Grunt poliuretanowy stanowi kompromis dla podłoży o wilgotności do 5% CM, w bramach garażowych narażonych na podciąganie kapilarne.
Zużycie gruntu waha się od 0,15 do 0,40 kg/m² w zależności od chłonności betonu. Pierwsza warstwa gruntu na świeżym, chłonnym podkładzie wnika błyskawicznie i często wymaga nałożenia drugiej warstwy „do nasycenia”. Orientacyjny test: jeśli po 30 minutach grunt wsiąkł całkowicie i powierzchnia wygląda jak sucha, nakłada się drugą warstwę. Czas przemalowania (overcoat window) wynosi od 12 do 48 godzin w zależności od temperatury; przekroczenie tego okna wymaga lekkiego przeszlifowania i ponownego gruntowania, bo chemicznie utwardzona powierzchnia nie łączy się z nową warstwą bez aktywacji mechanicznej.
| Warunki | Minimum | Optymalne | Maksimum |
|---|---|---|---|
| Temperatura podłoża | 10°C | 15-22°C | 30°C |
| Temperatura powietrza | 12°C | 18-25°C | 28°C |
| Wilgotność względna powietrza | 30% | 40-60% | 75% |
| Temperatura podłoża vs. punkt rosy | +3°C | +5°C | bez limitu |
| Wilgotność podłoża (CM, beton cementowy) | 0% | do 2% | 4% |
Aplikacja w nieodpowiednich warunkach to klasyka letnich i zimowych inwestycji. W upalne dni żywica wiąże zbyt szybko, tworząc pęcherze z zamkniętego powietrza i nierównomierną powierzchnię. W chłodne dni reakcja spowalnia, żywica nie osiąga deklarowanej twardości, a na powierzchni zostaje lepki film, który brudzi i pyli. Przy wilgotności powietrza powyżej 75% na jeszcze nieutwardzonej powierzchni skrapla się rosa, tworząc mikrowykwity i obniżając przyczepność kolejnych warstw.
Pierwszy błąd: garaż z wilgocią podciąganą
Diagnoza: brak izolacji przeciwwilgociowej pod płytą fundamentową, woda kapilarna podciąga w górę podłoża. Standardowy grunt epoksydowy po kilku miesiącach zaczyna odchodzić w pęcherzach, bo para wodna wypycha go od spodu. Rozwiązanie: aplikacja barierowego gruntu poliuretanowego lub żywicy epoksydowej z inhibitorem wilgoci, w dwóch warstwach, z zachowaniem pełnego czasu utwardzania każdej z nich.
Drugi błąd: balkon bez dylatacji obwodowej
Diagnoza: żywica została nalana „na styk" z cokołem, bez dylatacji obwodowej. Przy pierwszych mrozach beton pęcznieje, naprężenia przenoszą się na żywicę, a ta pęka wzdłuż krawędzi. Rozwiązanie: wycięcie dylatacji obwodowej o szerokości 8-10 mm wzdłuż wszystkich krawędzi, wypełnienie sznurem PE i kitem elastycznym, dopiero potem aplikacja posadzki.
Trzeci błąd: hala z resztkami starej farby
Diagnoza: ekipa nie usunęła łuszczącej się farby alkidowej, tylko zagruntowała po wierzchu. Po pół roku farba odchodzi razem z nową żywicą. Rozwiązanie: mechaniczne usunięcie wszystkich luźnych powłok (śrutowanie lub frezowanie), odsłonięcie czystego betonu, a następnie standardowa ścieżka gruntowania.
Checklista 12-punktowa przed aplikacją żywicy
Poniższa lista pozwala zweryfikować podłoże w jeden dzień roboczy, zanim ekipa otworzy pierwsze wiadro żywicy.
- Pomiar wilgotności CM w trzech punktach na każde 100 m², wynik poniżej 2% dla betonu cementowego.
- Test pull-off w co najmniej trzech miejscach, minimum 1,5 MPa, dokumentacja fotograficzna krążków.
- Pomiar twardości powierzchni młotkiem Schmidtowskim, klasa co najmniej C20/25.
- Kontrola temperatury podłoża i powietrza, zgodność z kartą techniczną żywicy (zwykle 15-25°C).
- Obliczenie punktu rosy na podstawie temperatury i wilgotności, podłoże minimum +3°C powyżej punktu rosy.
- Sprawdzenie obecności i stanu dylatacji obwodowych, wypełnienie sznurem i kitem elastycznym.
- Weryfikacja nacięć kompensacyjnych, sfrezowanie i wypełnienie kitem poliuretanowym.
- Oczyszczenie powierzchni z mleczka cementowego (śrutowanie lub szlifowanie diamentowe).
- Odkurzanie przemysłowe filtrem HEPA, test paska klejącego bez cząstek pyłu.
- Naprawa ubytków szpachlą o parametrach zbliżonych do betonu, czas utwardzania zgodny z kartą.
- Aplikacja gruntu odpowiedniego do warunków, zużycie 0,15-0,40 kg/m², kontrola nasycenia.
- Zachowanie okna czasowego przemalowania (12-48 h), ewentualna aktywacja mechaniczna przed kolejną warstwą.
Czy wiesz, że około 70% reklamacji na posadzki żywiczne w Polsce dotyczy błędów podłoża, a nie samej żywicy. Większość z nich można by wykryć w ciągu jednego dnia pomiarów, zanim ktokolwiek otworzy pierwsze opakowanie.
Kiedy wynająć doradcę technicznego
Samodzielne przygotowanie posadzki pod żywicę ma sens przy małych powierzchniach mieszkaniowych, gdzie tolerancja błędu jest wysoka, a warunki są przewidywalne. Przy halach przemysłowych, garażach podziemnych, balkonach i posadzkach w obiektach użyteczności publicznej warto skorzystać z nadzoru doradcy technicznego od systemów posadzkowych, który zweryfikuje podłoże, dobierze kompatybilny system (grunt + szpachla + żywica właściwa) i udokumentuje parametry dla inwestora. Koszt takiej usługi (zwykle 800-2500 PLN za diagnostykę i nadzór) stanowi ułamek ceny ponownej aplikacji, która w przypadku 200 m² hali przekracza 30 000 PLN.
Najczęstsze pytanie inwestora brzmi: czy mogę położyć żywicę na stare płytki ceramiczne? Odpowiedź brzmi: teoretycznie tak, praktycznie ryzyko jest wysokie. Płytki mają niską przyczepność do betonu, fugi tworzą linie osłabienia, a brak dylatacji w podłożu przenosi się na żywicę. Jeśli płytki trzymają się mocno i są równe, można je zostawić jako podkład po zmatowieniu powierzchni śrutowaniem i zastosowaniu mostkującego gruntu elastycznego. Jeśli choćby jedna płytka „puka" przy opukiwaniu, lepiej ją usunąć i uzupełnić ubytek.
Inwestorzy pytają też o możliwość aplikacji żywicy na świeży beton po dwóch tygodniach zamiast standardowych czterech. Producenci żywic tolerujących wilgoć (np. niektóre systemy poliasparginowe) pozwalają na aplikację po 14 dniach, pod warunkiem że wilgotność CM nie przekracza 5% i beton osiągnął minimum 75% wytrzymałości projektowej. W pozostałych przypadkach lepiej poczekać pełne 28 dni, bo pośpiech w tym obszarze kosztuje najwięcej.
Aktualizacja: 2026. Weryfikacja parametrów zgodna z normami PN-EN 13892 (metody badania podłoży pod posadzki) oraz PN-EN 1542 (pomiar przyczepności metodą pull-off). W razie wątpliwości co do stanu podłoża w konkretnym obiekcie najskuteczniejszym krokiem pozostaje zlecenie profesjonalnej diagnostyki przed podjęciem decyzji o doborze systemu żywicznego.
Źródła danych i norm: PN-EN 13892, PN-EN 1542, karty techniczne producentów systemów posadzkowych (Sika, Mapei, Remmers, Flowcrete), publikacje Polskiego Stowarzyszenia Posadzkarskiego, portal posadzkarski.pl, serwis info-budownictwo.pl.
