Jak zrobić szalunek na schody zewnętrzne: poradnik krok po kroku

Redakcja 2025-03-16 19:07 / Aktualizacja: 2025-09-24 19:02:15 | Udostępnij:

Budowa szalunku na schody zewnętrzne to zadanie, które łączy trzy kluczowe wątki: precyzyjne planowanie i wytyczenie biegu schodów, wybór materiałów odpornych na wilgoć oraz detale konstrukcyjne gwarantujące szczelność formy przy wylewie betonu; decyzje podjęte na etapie projektu będą rzutować na koszty, trwałość i późniejsze rozszalowanie. Trudność polega często na pogodzeniu szybkości prac z jakością wykonania — tańsze materiały mogą przyspieszyć robotę, ale skomplikować dopasowanie i zabezpieczenie przed wyciekami, natomiast solidny szalunek to większy wydatek, ale mniejsze ryzyko poprawek. W artykule znajdziesz praktyczne wytyczne od pomiarów przez dobór sklejki lub desek, przez montaż ramy i zbrojenie, aż po zasady pielęgnacji betonu i bezpieczne rozszalowanie.

Jak zrobić szalunek na schody zewnętrzne

Poniżej zestawienie orientacyjnych materiałów, ilości i kosztów potrzebnych do wykonania szalunku dla przykładowych schodów zewnętrznych: wysokość całkowita 1,6 m, szerokość 1,0 m, 10 stopni, głębokość stopnia 300 mm, wysokość stopnia 160 mm.

Element Ilość (przykł.) Jednostka Cena jedn. (PLN) Szacunkowy koszt (PLN)
Sklejka wodoodporna 18 mm (1250×2500 mm) 8 szt. 140 1 120
Deski szalunkowe 25×100×3000 mm 10 szt. 20 200
Krawędziaki 50×100×4000 mm 6 szt. 40 240
Stemple regulowane (podpory) 6 szt. 70 420
Wkręty do drewna 6×120 mm 200 szt. 0,5 100
Pręty zbrojeniowe Ø10 mm 20 m 8 160
Dystanse / podpórki zabetonowania 10 szt. 3 30
Olej formowy / środek antyadhezyjny (5 L) 1 kpl. 90 90
Taśma uszczelniająca / uszczelniacz 1 rolka 30 30
Transport, drobne materiały, nacięcia - - - 200
Beton (wartość orientacyjna, 0,6 m³) 0,6 450 270
Łącznie (orientacyjnie) 2 860 PLN

Analiza tabeli pokazuje, że największy udział kosztów to sklejka i elementy nośne typu stemple i krawędziaki; razem te pozycje stanowią znaczną część budżetu, dlatego warto rozważyć wypożyczenie stempli albo optymalizację układu paneli, aby zmniejszyć liczbę arkuszy sklejki. Beton i zbrojenie to pozycje stałe, których nie można oszczędzać kosztem bezpieczeństwa, ale montaż i sposób mocowania szalunku wpływają na ilość potrzebnych materiałów i czas pracy; dobry plan wytyczenia oraz ścisłe wymiary stopni ograniczą odpady. Powyższe wartości są orientacyjne — ceny materiałów zmieniają się lokalnie i sezonowo — ale zestawienie daje praktyczną podstawę do kalkulacji i decyzji zanim przystąpi się do montażu.

Planowanie i wytyczenie terenu schodów

Planowanie zaczyna się od pomiaru różnicy poziomów i decyzji o docelowej wysokości stopnia; dla schodów zewnętrznych komfort użytkowania i trwałość konstrukcji wymagają, żeby wysokość stopnia mieściła się w zakresie 150–170 mm, a każde odchylenie od tego standardu wymaga korekty głębokości stopnia i kąta nachylenia biegu. Przyjmując przykład: różnica poziomów 1,6 m daje przy 160 mm dokładnie 10 stopni, co ułatwia kalkulację materiałów i objętości betonu, a formułę liczenia stopni można zapisać jako n = całkowita wysokość / wysokość stopnia z zaokrągleniem i korektą ostatniego stopnia. Wytyczanie terenu przed roboczym montażem polega na zaznaczeniu górnej i dolnej krawędzi biegu, ustawieniu prowizorycznych palików, wyciągnięciu nici i kontroli za pomocą poziomicy lub lasera, ponieważ błąd przy tym etapie oznacza więcej pracy przy konstrukcji szalunku i większe ryzyko nierównych stopni.

  • Zmierz różnicę poziomów (mm) i oblicz liczbę stopni (n).
  • Określ docelową wysokość stopnia (150–170 mm) i głębokość stopnia (~280–320 mm).
  • Wyznacz linię biegu, ustaw paliki, napiąć nić, sprawdzić poziomicą lub laserem.
  • Wyznacz miejsca podpór pod szalunek i upewnij się co do odprowadzenia wody.

Przed właściwym montażem konieczne jest przygotowanie podłoża pod pierwszy stopień i podest; w miejscach, gdzie grunt jest miękki lub istnieje ryzyko przemarzania, trzeba przewidzieć ławę fundamentową lub podkład tłuczniowy z zagęszczeniem, co zapobiegnie osiadaniu schodów i pęknięciom betonu. Rozstaw podpór i wymiarowanie krawędziaków powinno uwzględniać nośność – stempel co ~60–100 cm jest często wystarczający dla paneli 18 mm, ale im dłuższy rozstaw, tym grubsze elementy nośne. Dobrze zaplanowane wytyczenie i stabilne podpory zmniejszą ilość poprawek przy betonowaniu i ułatwią późniejsze rozszalowanie.

Wybór materiałów do szalunku i ich przygotowanie

Wybór materiałów determinowany jest przez wymogi estetyczne, wilgotność i obciążenia robocze — najlepszą równowagą jest użycie sklejki wodoodpornej 18 mm na powierzchnie styku z betonem oraz solidnych krawędziaków i desek szalunkowych jako elementów nośnych; sklejka daje gładkie spody stopni i minimalizuje straty przy cięciach, a deski łatwo dopasować do nietypowych kształtów. Alternatywą jest OSB, tańsze, ale mniej odporne na wielokrotne zamoczenia, dlatego przy schodach zewnętrznych rekomendacja to sklejka lub płyta wodoodporna; do elementów konstrukcyjnych wybierz krawędziaki o przekroju min. 50×100 mm zależnie od rozpiętości. Przygotowanie obejmuje dokładne cięcie arkuszy według szablonów, fazowanie krawędzi tam, gdzie będą widoczne narożniki oraz impregnację końcówek drewna, aby ograniczyć wnikanie wilgoci przed wylaniem betonu.

Do montażu niezbędne będą również stemple regulowane (rozstaw dobrany do nośności paneli), wkręty do drewna 6×100–6×120 mm oraz dystanse zabetonowania, które utrzymają odpowiedni zakład zbrojenia i zachowają otulinę betonu rzędu 25–35 mm dla elementów zewnętrznych. Wkręty z łbem stożkowym i wkrętarka z udarem skrócą czas montażu, a wycięcia i znaczniki wykonane wcześniej na panelach pozwolą utrzymać powtarzalność wymiarów każdego stopnia. Środek antyadhezyjny (olej formowy) nakłada się przed montażem, a elementy sklejone i pocięte warto oznaczyć, by przyspieszyć proces montowania i uniknąć pomyłek podczas betonowania.

Przygotowując materiały, sprawdź ich parametry: sklejka 18 mm o wymiarze 1250×2500 mm jako standardowy arkusz, deski szalunkowe 25×100 i krawędziaki 50×100 w długościach 3–4 m ułatwiających montaż; upewnij się również co do wilgotności drewna — zbyt mokre elementy łatwiej pęcznieją i tracą prostopadłość. Składniki drobne, takie jak taśmy uszczelniające, kliny, podkładki i dystanse, zaplanuj z zapasem 10–15% w stosunku do obmiaru, bo przy skomplikowanych krawędziach i progach zawsze pojawiają się cięcia i ubytki. Jeśli dysponujesz ograniczonym budżetem, rozważ wypożyczenie stempli i podpór, bo to elementy wielokrotnego użytku o dużej cenie jednostkowej, które w kalkulacji mogą znacząco wpłynąć na koszty.

Budowa ramy szalunku i mocowania

Rama szalunku to szkielet, który musi wytrzymać napór świeżego betonu bez ugięć i przecieków; zacznij od wykonania pojedynczych paneli stopnia na stole warsztatowym, łącząc sklejkę z krawędziakiem za pomocą wkrętów co 150–200 mm, a następnie zestawiaj panele w moduły odpowiadające szerokości schodów. Użyj wkrętów do drewna 6×100–6×120 i podpór w miejscach spodziewanego największego obciążenia, pamiętając o zachowaniu kąta i prostopadłości elementów sprawdzanych poziomicą — precyzja przy montażu ramy skraca czas korekt po wylaniu betonu. Dodatkowe usztywnienia, skosy i listwy wzmacniające na zewnętrznych krawędziach zabezpieczają przed wybrzuszeniem paneli przy nalewie, a miejsce montażu stempli warto oznaczyć na planie, by równomiernie rozłożyć obciążenia.

Montaż na placu budowy wykonuj etapami: najpierw ustaw panel boczny, dopasuj poziom i pion, zaklinuj krawędziaki i dopiero potem montuj panel nośny pod stopień; takie podejście pozwala korygować nierówności terenu i ogranicza konieczność demontażu. Stemple ustawiaj na stabilnym podłożu, podkładając płyty lub deski na miękkim gruncie, aby nie osiadały podczas wylewania betonu; odległość między stemplami zależy od grubości płyty i nośności krawędziaków — typowo 60–100 cm. Pamiętaj o mocowaniu paneli do trwałych punktów konstrukcyjnych lub dodatkowych rygli — słabe połączenia to główna przyczyna deformacji powierzchni stopni.

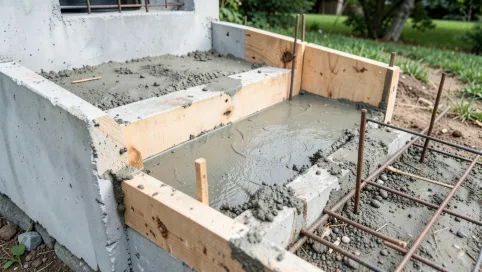

Przed betonowaniem wykonaj końcową kontrolę: sprawdź pozycję każdego panelu poziomicą i listwą prostującą, upewnij się, że wkręty są dociągnięte, a miejsca połączeń uszczelnione taśmą lub klinami, oraz zastosuj środek rozdzielczy na powierzchni stykającej się z betonem. Wykonaj próbę szczelności dolewając trochę wody w miejscach najbardziej newralgicznych — jeśli woda przejdzie, trzeba dokręcić i poprawić uszczelnienia. Ostatnim krokiem przed przywiezieniem betonu jest pozostawienie wolnej przestrzeni do pracy ekipy i zapewnienie bezpiecznego dojścia, bo operacje przy betonie wymagają miejsca na zagęszczarki, narzędzia i ewentualne poprawki.

Wymiary stopni i podestu

Najważniejsze parametry to wysokość stopnia (riser) i głębokość stopnia (tread); dla schodów zewnętrznych przyjmuje się zwykle wysokość 150–170 mm i głębokość około 280–320 mm, co zapewnia wygodne i bezpieczne użytkowanie. Istnieje praktyczna reguła ergonomii: 2×wysokość + głębokość ≈ 600–630 mm; przykładowo przy wysokości 160 mm i głębokości 300 mm wartość ta wyniesie 620 mm, co jest komfortowe dla przeciętnego kroku. Podest powinien mieć minimum szerokość równą szerokości biegu i głębokość pozwalającą na wygodne manewrowanie — optymalnie 900–1200 mm zależnie od ciągu komunikacyjnego — pamiętaj też, że szerokość schodów decyduje o liczbie paneli szalunku i wpływa na koszty materiałów.

W projektowaniu stopni zwróć uwagę na to, że ostatni stopień (przy podestach) często musi mieć skorygowaną wysokość, jeśli całkowita liczba stopni nie daje równego podziału; w kalkulacji zapisz dokładne wymiary i przygotuj szablony wycięć, aby uniknąć dopasowań „na styk” podczas montażu skomplikowanego szalunku. Szerokość biegu dla wejść prywatnych zaczyna się zwykle od 900–1000 mm, a dla miejsc publicznych jest odpowiednio większa, dlatego warto urealnić wymiary na etapie planowania, bo od nich zależy liczba arkuszy sklejki i długość krawędziaków. Przy dużych podestach rozważ podział form na moduły, aby ułatwić ich montaż i późniejsze przenoszenie, a także żeby zmniejszyć ryzyko zarysowań i uszkodzeń powierzchni przy rozszalowaniu.

Zbrojenie i łączenia konstrukcyjne

Zbrojenie schodów to element decydujący o nośności i trwałości — podstawą są pręty główne o średnicy Ø10–Ø12 mm ułożone wzdłuż biegu stopnia oraz strzemiona lub pręty poprzeczne Ø6–Ø8 mm dla utrzymania układu i zapobiegania rozwarstwieniu. Zakłady prętów należy wykonać zgodnie z zasadą obejmującą długość zakładu rzędu 30–50ר (często przyjmuje się 40ר), a otulina betonu dla elementów zewnętrznych powinna wynosić co najmniej 25–35 mm, by chronić zbrojenie przed korozją w warunkach zmiennej wilgotności. Zbrojenie układa się na dystansach i krzesełkach, aby zachować stałą odległość od spodniej i bocznych powierzchni formy, a wszystkie skrzyżowania należy wiązać drutem wiązałkowym lub stosować specjalne łączniki mechaniczne w miejscach o zwiększonym obciążeniu.

Połączenia konstrukcyjne schodów z podestami czy stropami muszą być przewidziane już w projekcie lokalnym; zakończenia prętów można zakotwić hakami, zagięciami lub poprzez wklejenie łączników osadzonych w płycie, co zapewnia ciągłość zbrojenia. Przy łączeniu z istniejącymi elementami sprawdź stan betonu i zbrojenia, oczyść powierzchnię i zastosuj dodatkowe pręty kotwiące na zakład lub w kotwach chemicznych, jeśli wymaga tego projekt; zabezpieczenie przed korozją elementów łączonych ma tu szczególne znaczenie. Przelicz ilość zbrojenia i przygotuj listę długości z zapasem 5–10% na naddatki oraz straty przy gięciu i łączeniu — brak prętów na placu budowy to częsty powód przestojów.

Utrzymanie poprawnej geometrii zbrojenia ułatwia zastosowanie dystansów, ławek i podpórek, które trzymają pręty na zadanej wysokości podczas zalewania betonem; sprawdź je przed przyjazdem betoniarki, bo przesunięcia podczas wylewania mogą skutkować zbyt małą otuliną. W newralgicznych miejscach stosuj dodatkowe pręty wzmacniające, a przy narożnikach i krawędziach rozważ zwiększenie liczby prętów lub lokalne przesunięcie strzemion, aby ograniczyć rysy skurczowe. Dokumentuj rozmieszczenie zbrojenia zdjęciami lub szkicami, co pozwoli na szybką weryfikację podczas odbioru i ułatwi przyszłe naprawy czy modernizacje.

Szczelność i zabezpieczenie formy przed wyciekiem betonu

Szczelność formy to kwestia praktyczna i kosztowa: wycieki mleczka cementowego powodują nierówności krawędzi i zwiększają zużycie materiałów oraz czasu na poprawki, dlatego wszystkie połączenia paneli powinny być uszczelnione klinami, taśmą butylową lub elastycznym uszczelniaczem. Przy ciasnych połączeniach używa się drewnianych listew dociskowych i dodatkowych wkrętów z podkładkami, a w miejscach newralgicznych można zastosować uszczelki piankowe wciśnięte w szczelinę, które podczas wylewu ciasno wypełniają spoinę i nie przepuszczają mieszanki. Nie zapominaj o zabezpieczeniu dolnych krawędzi i narożników — kawałek sklejki lub specjalna blaszka może zapobiec przedostawaniu się zaczynu i powstaniu "żłobków" na powierzchni stopni.

Klinowanie i docisk paneli to metoda często bardziej niezawodna niż uszczelniacze jednorazowe, ponieważ pozwala na korektę i ponowne użycie elementów; przy większych szczelinach zastosuj taśmę butylową lub cienką wstawkę gumową, która zapobiegnie przeciekaniu pod ciśnieniem świeżego betonu. W miejscach, gdzie spodziewane są większe naprężenia boczne, wzmocnij połączenia metalowymi kątownikami i krótkimi śrubami, aby panel nie wybrzuszył się pod ciężarem zaprawy. Przed wylaniem betonu wszystkie łączenia i uszczelnienia sprawdź jeszcze raz, a środek rozdzielczy na sklejce da pewność, że po utwardzeniu beton oddzieli się bez uszkodzeń, co ułatwi rozszalowanie.

W przypadku niestandardowych kształtów lub elementów dekoracyjnych warto wykonać próbny montaż paneli i przelać niewielką ilość wody w newralgicznych miejscach, by zlokalizować przecieki przed przyjazdem betoniarki; to prosta metoda ograniczająca straty i przyspieszająca prace. Gdy pojawią się nieszczelności podczas betonowania, szybka reakcja i dokręcenie łączeń zwykle rozwiązuje problem, ale pamiętaj o bezpieczeństwie ekipy — przy napływie betonu nie wolno pracować podpanelem bez zabezpieczeń. Aby ułatwić późniejsze rozszalowanie, zaznacz elementy demontowane taśmą i numeruj panele, co skraca czas operacji i minimalizuje ryzyko uszkodzeń gotowej powierzchni schodów.

Warunki pielęgnacji i utwardzania szalunku

Pielęgnacja betonu zaczyna się zaraz po wylaniu i decyduje o parametrach wytrzymałości i trwałości schodów; podstawowa zasada brzmi: utrzymuj wilgotność powierzchni i chron przed zbyt szybkim odparowaniem, bo to powoduje spękania skurczowe. W temperaturze powyżej 10°C wystarczy systematyczne zraszanie i zabezpieczenie folią lub matami, natomiast przy niskich temperaturach (poniżej 5°C) konieczne jest wydłużenie czasu utrzymywania formy i zastosowanie ogrzewania, jeśli warunki tego wymagają. Minimalny czas zachowania głównych podpór to około 7 dni przy umiarkowanej temperaturze, natomiast pełne dojrzewanie betonu następuje po 28 dniach — rozszalowanie wcześniejsze niż wskazane może prowadzić do uszkodzeń i pęknięć pod obciążeniem.

Metody pielęgnacji obejmują podlewanie, nakładanie środków zatrzymujących wodę (membran), okrywanie matami i folią oraz stosowanie specjalnych preparatów przyspieszających lub opóźniających wiązanie w zależności od warunków pogodowych; wybór metody ma wpływ na późniejszą odporność na mróz i ścieranie. W gorące dni zabezpieczaj świeży beton przed nadmiernym nasłonecznieniem i wiatrem, bo szybkie wysychanie powoduje kruchą warstwę powierzchniową, a w czasie deszczu konieczne są plandeki i osłony, by woda nie zniekształciła powierzchni i nie wypłukała spoiwa. Decyzja o rozszalowaniu powinna być oparta na warunkach pogodowych, rodzaju mieszanki i wielkości elementu — boczne panele można często zdjąć wcześniej niż podpory nośne, ale każdorazowo działaj z ostrożnością i stopniowo zmniejszaj podpory zamiast usuwać je gwałtownie.

Po upłynięciu zalecanego czasu pielęgnacji przeprowadź planowane rozszalowanie etapami, zaczynając od elementów najmniej narażonych i obserwując reakcję konstrukcji; jeśli pojawi się jakiekolwiek pęknięcie lub odchylenie geometrii, przerwij prace i zostaw podpory dłużej. Ostateczne obciążenie stopni — np. ruch pieszy czy ustawienie cięższego wyposażenia — należy wprowadzać stopniowo, zwykle po 7–14 dniach dla lekiego użytkowania i po 28 dniach przy pełnym, projektowym obciążeniu. Zachowanie tych zasad i kontrola parametrów podczas utwardzania znacząco zmniejszają ryzyko napraw i wpływają na estetykę oraz funkcjonalność schodów w długim czasie.

Jak zrobić szalunek na schody zewnętrzne — Pytania i odpowiedzi

  • Jakie planowanie i pomiary trzeba zrobić przed przystąpieniem do szalunku?

    Rozpocznij od dokładnego planu i pomiarów. Wyznacz linię biegu schodów, lokalizację podpór oraz szerokość i wysokość każdego stopnia. Sporządź zestawienie materiałów i notatkę o warunkach gruntowych oraz ochronie przed warunkami atmosferycznymi.

  • Jakie materiały i narzędzia będą potrzebne do wykonania szalunku?

    Użyj desek szalunkowych lub OSB, krawędziaków, stempli i elementów zapobiegających wilgoci. Zastosuj środki antyadhezyjne oraz wodoodporną sklejkę. Przygotuj młotki, piły, poziomice, miary, kątowniki oraz taśmy i gwoździe lub śruby do stabilnej ramy.

  • Jak zbudować stabilną ramę i dbać o detale wymiarowe?

    Zbuduj solidną ramę z bocznymi elementami i właściwymi wymiarami każdego stopnia. Zwróć uwagę na wys. stopni 15–17 cm, głębokość 30 cm oraz prawidłową szerokość i łagodne prowadzenie podestu. Zabezpiecz zbrojenie zgodnie z projektem i zapewnij mocne połączenia z konstrukcją.

  • Jak dbać o szczelność połączeń i ochronę przed warunkami atmosferycznymi?

    Zależy utrzymanie szczelności deskowania aby beton nie wyciekał i formy nie uległy deformacji. Zabezpiecz materiały przed wilgocią poprzez okładziny i wodoodporną sklejkę. Po wylaniu betonu pozostaw szalunek do utwardzenia co najmniej 7 dni, a w chłodniejszych warunkach dłużej.
